消防自動噴淋系統施工安裝規范及調試運行要求

發布時間:2026-05-19 15:09:33  訪問次數:



消防自動噴淋系統施工安裝規范及調試運行要求

——從安裝到調試,一文讀懂全流程技術要點

消防自動噴淋系統,被譽為建筑消防安全的"第一道防線"。它能在火災初期自動響應、精準滅火,將損失控制在最小范圍。然而,這道防線能否真正"守得住",關鍵在于施工安裝是否規范、調試運行是否到位。本文依據《自動噴水滅火系統施工及驗收規范》(GB50261)、《自動噴水滅火系統設計規范》(GB50084)等國家現行標準,系統梳理噴淋系統從安裝到調試的全流程技術要求。


一、安裝前期:謀定而后動

1. 設計交底與技術準備

施工前必須深入研讀設計圖紙,明確系統形式(濕式、干式、預作用式、雨淋式等)、管道走向、噴頭布置及設備選型。技術交底應覆蓋全體施工人員,做到人人知標準、個個懂工藝。

2. 材料進場嚴格檢驗

所有管材(鍍鋅鋼管或不銹鋼管)、管件、閥門、噴頭、報警閥組等必須具有產品合格證型式檢驗報告。噴頭的型號、規格、溫度等級必須與設計一致,嚴禁隨意更換或代用

3. 調試前置條件

系統調試必須在以下條件全部具備后方可進行:

序號前置條件
1消防水池、水箱已儲存設計要求的水量
2系統供電正常
3濕式系統管網已充滿水;干式/預作用系統氣壓符合要求
4全部閥門無泄漏
5與系統配套的火災自動報警系統處于準工作狀態

二、管道安裝:系統的"骨架"

管道安裝是噴淋系統的基礎工程,直接決定系統的通水能力和使用壽命。

核心工藝要求

項目規范要求
敷設原則先大后小、先立后平
連接方式螺紋連接應規整無斷絲;溝槽連接卡箍牢固、密封圈完好
主管與支管關系主管在下,支管在主管上方,朝主管方向形成坡度,便于維護泄水
管道坡度水平管道坡度≥0.002,坡向泄水閥;預作用系統坡度≥0.003
支吊架間距配水管道公稱直徑≥DN25,支管長度>8m時設防晃支架
加強支架噴淋支管高度>1000mm時,應設橫向加強支架
末端支架管道末端采用梯形防晃支架,末端支架與噴頭間距為400mm
防腐處理管道與支吊架之間應采取防腐絕緣措施,防止電化學腐蝕

特殊部位處理

  • 風管下方噴頭吊架:應將管道延長至風管另一端邊緣,并在延伸管道末端設置吊架,確保穩固。
  • 梁/風管/橋架寬度>1.2m時:增設的噴頭應安裝在其腹面以下部位,確保噴水不受遮擋。

三、噴頭安裝:系統的"心臟"——12項核心要點

噴頭是直接執行滅火任務的核心組件,其安裝質量直接決定滅火效果。以下12項要點,是無數工程實踐凝練出的"鐵律":

序號要點內容具體要求
1居中安裝,成行成線與燈、煙感、風口等裝置配合排版,整齊劃一
2濺水盤距頂板距離直立型/下垂型噴頭:75~150mm
3裝飾蓋緊貼吊頂噴頭裝飾蓋、罩應緊貼吊頂表面
4噴頭臂統一方向單臂/雙臂應統一縱向或橫向安裝
5邊墻型噴頭離墻距離50~100mm
6有吊頂設下噴,無吊頂設上噴吊頂上方悶頂凈空>800mm且有可燃物時,須增設上噴頭
7短管長度控制下噴頭與三通之間短管長度不宜超過150mm
8安裝時序噴頭在系統沖洗試壓合格后方可安裝
9不確定吊頂時預留三通絲堵封堵,待方案明確后再安裝
10大空間成排噴頭必須成行成線,與燈具、煙感、風口對齊
11末端防晃支架噴淋管道末端必須采用梯形防晃支架
12噴頭安裝前對照精裝圖優化點位,防止與煙感、燈具、喇叭等沖突

?? 特別提醒:安裝前必須與精裝天花吊頂布置圖逐一對照,在龍骨標高確定后再安裝下噴支管,防止短管過長或過短造成返工。


四、閥門及報警組件安裝

1. 報警閥組

  • 安裝前清點組件,確保齊全、裝配正確;
  • 中心線與地面垂直,水流方向與閥體標識一致;
  • 報警閥距地高度1.2m,兩側留≥0.5m操作空間;
  • 每個報警閥組控制噴頭數:濕式系統≤800只,預作用系統≤500只。

2. 水力警鈴

安裝在公共通道或值班室附近外墻上,距地面高度>3m,確保報警聲能被清晰聽見。

3. 水流指示器

安裝在每個防火分區或樓層的配水干管/配水管上,方向與水流一致,葉片不得與管內雜物碰撞。

4. 末端試水裝置

設在系統最不利點噴頭處,包括壓力表、控制閥、試水接頭,試水接頭流量系數應與最不利點噴頭一致。

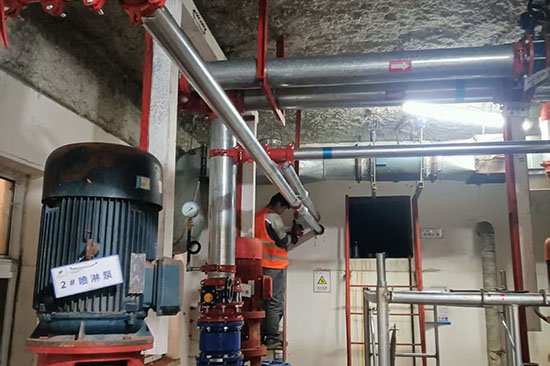

5. 消防水泵

  • 采用自灌式引水或其他可靠引水措施;
  • 吸水管、出水管上的控制閥鎖定在常開位置,并有明顯標記;
  • 工作泵與備用泵互為備用,自動切換時間≤2min。

五、系統調試:檢驗"防線"是否可靠

調試是對噴淋系統綜合性能的終極檢驗,必須逐項進行、詳細記錄。

(一)水源測試

項目要求
消防水箱容積與高度核實符合設計要求,合用水池應有不被他用的技術措施
水泵接合器核實數量和供水能力,通過移動式消防水泵做供水試驗驗證

(二)消防水泵調試

啟動方式投入正常運行時間
自動/手動啟動≤55s
備用電源切換啟動≤1min(90s)
備用泵切換啟動≤2min

穩壓泵調試:達到設計啟動條件時立即啟動;達到設計壓力時自動停止;主泵啟動時穩壓泵應停止運行。

(三)報警閥組調試——關鍵指標一覽

閥組類型調試條件動作時間要求
濕式報警閥進口水壓>0.14MPa,放水流量>1L/s報警閥及時啟動;帶延遲器水力警鈴5s~90s內報警;不帶延遲器15s內報警;壓力開關及時動作
干式報警閥開啟系統試驗閥啟動時間、啟動點壓力、水流到試驗裝置出口時間均符合設計
雨淋報警閥自動/手動啟動15s內啟動;公稱直徑>200mm的60s內啟動;報警水壓0.05MPa時水力警鈴報警
預作用裝置按濕式+雨淋綜合調試參照相應標準執行

(四)聯動試驗——重中之重

系統類型聯動觸發條件聯動響應要求
濕式系統啟動1只噴頭或末端試水裝置(流量0.94~1.5L/s)水流指示器、報警閥、壓力開關、水力警鈴、消防水泵全部及時動作,信號反饋至消防聯動控制器
干式系統啟動1只噴頭或模擬1只噴頭排氣量報警閥及時啟動,壓力開關、水力警鈴動作并發出信號
預作用系統2只火災探測器,或1只探測器+1只手動報警按鈕預作用閥組開啟→排氣閥前電動閥開啟(如有)→末端試水→干管水流指示器動作→消防泵啟動
雨淋系統2只感溫探測器,或1只感溫探測器+1只手動報警按鈕雨淋閥開啟→壓力開關動作→消防泵啟動
水幕系統(防火卷簾保護)1只探測器或手動按鈕→防火卷簾降至樓板面雨淋閥組開啟→消防泵啟動→卷簾限位反饋+水流指示器反饋

(五)消防泵控制箱調試

消防泵控制箱、柜應符合《消防聯動控制系統》(GB16806)規定,檢查以下功能:

  1. 操作級別
  2. 自動/手動工作狀態轉換
  3. 手動控制功能
  4. 自動啟泵功能
  5. 主/備泵自動切換
  6. 手動控制插入優先功能

六、系統驗收:最后一道"關卡"

驗收檢查項目及合格率

檢查項目檢查方式合格率要求
報警閥組、壓力開關、止回閥、減壓閥、泄壓閥、電磁閥全數檢查100%
閘閥、信號閥、水流指示器、減壓孔板、柔性接頭、排氣閥等抽查30%,不少于5個100%
噴頭設置場所、規格、型號、溫度等級抽查10%,不少于40個100%
噴頭安裝間距、與障礙物距離抽查5%,不少于20個,偏差±15mm≥95%

關鍵性能指標

指標標準值
濕式系統最不利點末端放水至水泵啟動時間≤5min
干式/預作用系統配水管道充水時間≤1min(由報警系統開啟);≤2min(由火災報警系統聯動開啟)
最不利點噴頭工作壓力≥0.05MPa
消防水泵停泵時,水錘消除后壓力不超過出口額定壓力的1.3~1.5倍

七、日常維護與管理

系統驗收合格投入使用后,維護保養同樣不可忽視:

周期維護內容
每日檢查系統運行狀態、管路有無滲漏、噴頭有無堵塞
每月系統沖洗,防止管路堵塞
每季度檢查噴頭,清理堵塞物
每半年測試報警裝置功能
每年水源供水能力測試、水泵接合器通水加壓測試、過濾器排渣檢查、系統聯動測試
備用噴頭數量不應小于安裝總數的1%,且每種規格不少于10個

消防自動噴淋系統的安裝與調試,絕非簡單的"接管子、裝噴頭"。從管道坡度的毫厘之差,到噴頭間距的厘米之準;從報警閥組的秒級響應,到聯動試驗的信號閉環——每一個環節都是生命安全的保障,每一項數據都是規范的底線

唯有嚴格遵循GB50261等國家標準,將"設計合規、施工規范、質量可控、運維便捷"貫穿始終,才能讓這道"第一道防線"在關鍵時刻真正守得住、打得贏。
